Chape et chauffage au sol : le prix au mètre carré, et les semaines de séchage que personne ne planifie
Une structure de sol chauffante complète coûte entre 130 et 220 francs le mètre carré. Le vrai risque n'est pas le prix, c'est le calendrier : une chape ciment demande environ 28 jours avant la mise en chauffe, et le carrelage ne se pose qu'après mesure.

Une chape est le poste le moins visible d’une construction et l’un des plus déterminants. Elle porte le revêtement, elle noie le chauffage, elle assure l’isolation phonique entre étages, et elle impose son propre calendrier à tout le reste du chantier.
Les litiges de fin de chantier sur les sols ne portent presque jamais sur le prix. Ils portent sur le temps.
La structure de sol, couche par couche
Ce que l’on appelle « la chape » est en réalité un empilement de quatre à cinq couches, posé sur la dalle brute.

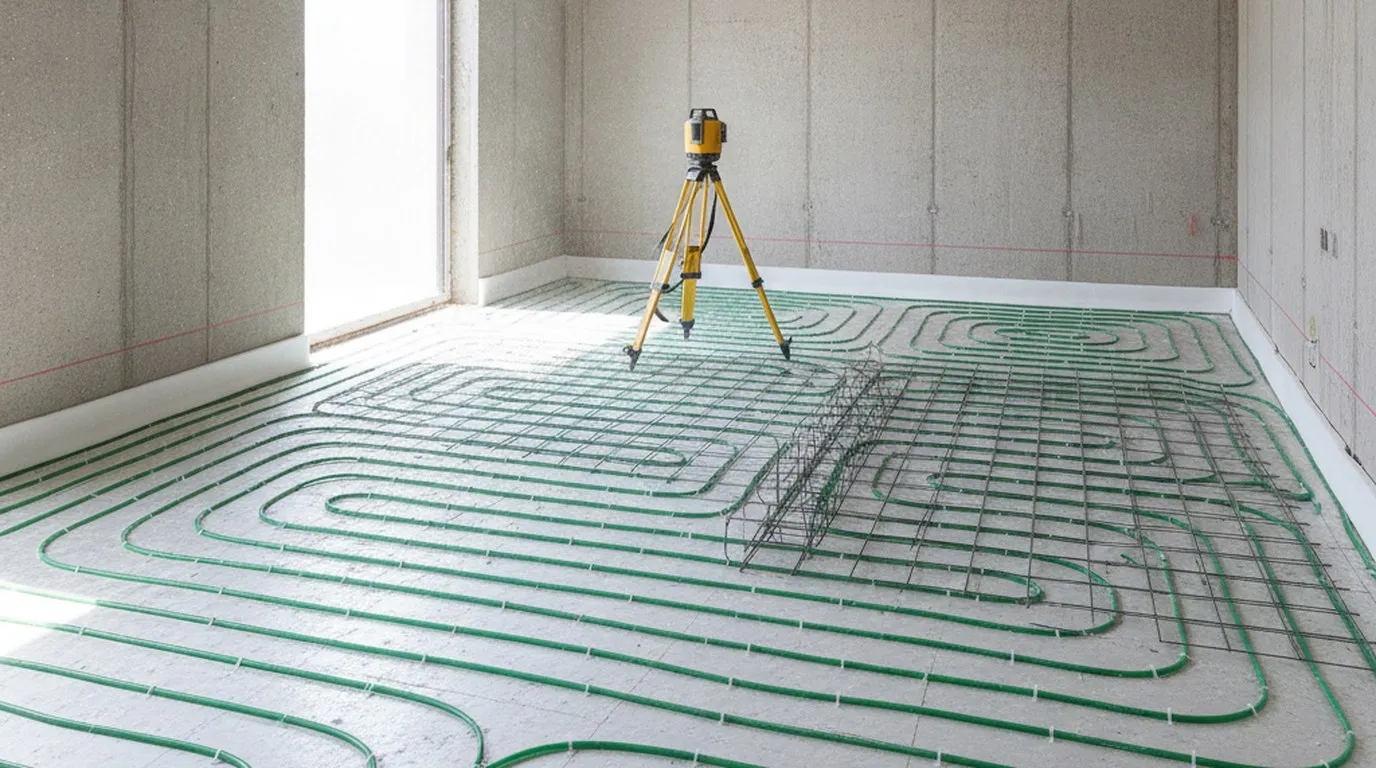

De bas en haut : une couche d’égalisation pour noyer les conduites sanitaires et électriques, un panneau d’isolation phonique et thermique, une bande périphérique le long de tous les murs, les tubes de chauffage clipsés ou agrafés, puis la chape proprement dite.
La hauteur totale de cet empilement se situe couramment entre 14 et 20 centimètres. C’est un chiffre à connaître avant de dessiner les seuils de porte et la première marche d’un escalier : une structure sous-estimée de trois centimètres se rattrape en rabotant les portes ou en modifiant l’escalier, jamais en réduisant l’isolation.
Le prix, poste par poste
| Poste | Prix au m² |
|---|---|
| Couche d’égalisation et pose de la bande périphérique | CHF 10 à 25 |
| Isolation phonique et thermique sous chape | CHF 20 à 40 |
| Chauffage au sol, tubes, collecteur et raccordement, posé | CHF 60 à 110 |
| Chape ciment traditionnelle, 7 cm | CHF 45 à 70 |
| Variante chape fluide anhydrite | CHF 40 à 65 |
| Variante chape sèche en plaques | CHF 60 à 95 |
| Séchage forcé, déshumidificateurs et location | CHF 5 à 12 |
| Protocole de mise en chauffe, forfait par logement | CHF 800 à 1 500 |
Une structure de sol chauffante complète, hors revêtement, revient donc à 130 à 220 francs le mètre carré. Sur une villa de 160 m², cela représente 21 000 à 35 000 francs.
Deux remarques.
Le chauffage au sol coûte moins cher que ce qu’on imagine, la chape davantage. Les tubes et le collecteur pèsent environ un tiers du total. L’écart entre deux devis vient presque toujours de l’isolation choisie et de l’épaisseur de chape, pas du système de chauffage.
La chape sèche est plus chère à l’achat et moins chère en délai. Elle évite les semaines de séchage. Sur une rénovation habitée, où chaque semaine de chantier a un coût, le calcul s’inverse souvent. Et quand on veut garder la chape existante, d’autres méthodes existent, rainurage ou système mince, détaillées dans notre article pour installer un chauffage au sol en rénovation.
Les semaines que personne ne planifie
C’est le point sur lequel un maître d’ouvrage doit être intransigeant.
Une chape ciment atteint la résistance nécessaire à la circulation après trois à cinq jours. Elle n’est pas sèche pour autant. La règle de chantier veut environ une semaine de séchage par centimètre jusqu’à quatre centimètres, puis un ralentissement marqué au-delà. Pour une chape de 7 centimètres dans des conditions normales, cela signifie 28 jours au minimum avant la mise en chauffe, et davantage par temps humide ou en local mal ventilé.
La chape fluide à base de sulfate de calcium, dite anhydrite, sèche plus vite en surface et se coule en grandes plages sans joints, mais elle exige un ponçage de la peau superficielle avant collage, et elle supporte mal l’humidité permanente.
Ensuite vient le protocole de mise en chauffe. Il ne s’improvise pas : la température de départ est montée par paliers, maintenue plusieurs jours au maximum prévu, puis redescendue. Le protocole est daté, signé et remis au maître d’ouvrage. C’est ce document, et non une impression du poseur, qui autorise le carreleur ou le parqueteur à intervenir.
Enfin, la mesure de l’humidité résiduelle. Elle se fait à la bombe à carbure, méthode dite CM, sur un échantillon prélevé à cœur de chape. Les valeurs usuellement admises avant pose d’un revêtement étanche sont de l’ordre de 2,0 % CM pour une chape ciment non chauffée et 1,8 % si elle est chauffante, et nettement plus basses pour l’anhydrite, autour de 0,5 % et 0,3 %. Une mesure au thermohygromètre de surface ne remplace pas ce prélèvement.
Les cinq points où l’exécution rate
Le revêtement posé sans mesure. C’est de loin le premier motif de sinistre. Un parquet collé sur une chape à 3 % gonfle, un carrelage cloque et se décolle par plaques. Le procès-verbal de mesure CM, daté, est la seule preuve utilisable ensuite.
Le recouvrement des tubes insuffisant. La chape doit couvrir les tubes de chauffage d’une épaisseur minimale, de l’ordre de 45 millimètres pour une chape ciment courante. En dessous, la chape fissure au droit de chaque boucle, et le dessin du serpentin finit par apparaître sur le carrelage.
La bande périphérique arasée trop tôt. Elle doit rester en place, dépassant du niveau fini, jusqu’à la pose complète du revêtement, et n’être coupée qu’à la fin. Coupée à l’arase avant carrelage, elle laisse la chape entrer en contact avec le mur, et l’isolation phonique de l’étage est perdue pour la vie du bâtiment.
Les joints de dilatation non repris dans le revêtement. Une chape chauffante est fractionnée en champs par des joints. Le carrelage doit reprendre ces joints exactement au même endroit, avec un profil souple. Un carrelage continu au-dessus d’un joint de chape fissure au premier cycle de chauffe.
L’anhydrite dans une pièce d’eau sans protection. Une chape à base de sulfate de calcium n’aime pas l’humidité durable. En salle de bains et en buanderie, elle demande un système d’étanchéité sous carrelage conforme, pas une simple sous-couche.
La checklist avant de couler
- La hauteur totale de la structure de sol, écrite, et sa cohérence avec les seuils, les portes et la première marche.
- Le type de chape retenu, ciment, anhydrite ou sèche, et sa compatibilité avec le revêtement prévu dans chaque pièce.
- L’épaisseur de recouvrement des tubes, indiquée au devis.
- Le plan des joints de dilatation, remis au carreleur avant sa commande de matériaux.
- Le protocole de mise en chauffe prévu au planning, avec sa durée réelle, et non « quelques jours ».
- La mesure CM commandée et facturée à quelqu’un de désigné, avec procès-verbal signé.
- La performance phonique visée, exigences accrues de la SIA 181 ou exigences minimales, décidée avant l’achat de l’isolant et non après.
Où s’adresser en Suisse romande
Les entreprises. Pour la partie chauffage et raccordement hydraulique, suissetec Romandie, Rue de la Vigie 5, 1003 Lausanne, 021 311 26 10, tient le répertoire des entreprises de technique du bâtiment. Pour la chape et le gros œuvre, la Fédération vaudoise des entrepreneurs, Route Ignace Paderewski 2d, 1131 Tolochenaz, 021 632 10 00, et l’Association valaisanne des entrepreneurs, Rue de l’Avenir 11, 1951 Sion, 027 327 32 32, publient la liste de leurs membres.
Le matériel, l’armature et l’outillage. Quatre enseignes :
- Favre SA, Chemin de Rosex 2, 1562 Corcelles-près-Payerne, 026 662 03 03, Groupe R
- Debrunner Acifer SA Romandie, Route de Bussigny 29, 1023 Crissier, treillis et produits techniques
- Gétaz-Miauton SA, Chemin du Vallon 23, 1030 Bussigny, matériaux et isolation
- Bringhen SA, Kantonsstrasse 32, 3930 Viège, Bringhen Group, matériaux et outillage
Adresses relevées le 22 août 2026 sur les sites des entreprises et des associations concernées. Elles sont publiées à titre de service et ne constituent pas une recommandation de la rédaction.
